諏訪クリーンパーク第2期最終処分場建設工事にかかる工事状況について

諏訪クリーンパーク第2期最終処分場建設工事が完了しました

このたび、令和5年1月6日に発生した諏訪クリーンパーク第2期最終処分場の貯留槽擁壁の一部倒壊事故に伴う再建工事が完了すると共に、当該施設が完成しました。

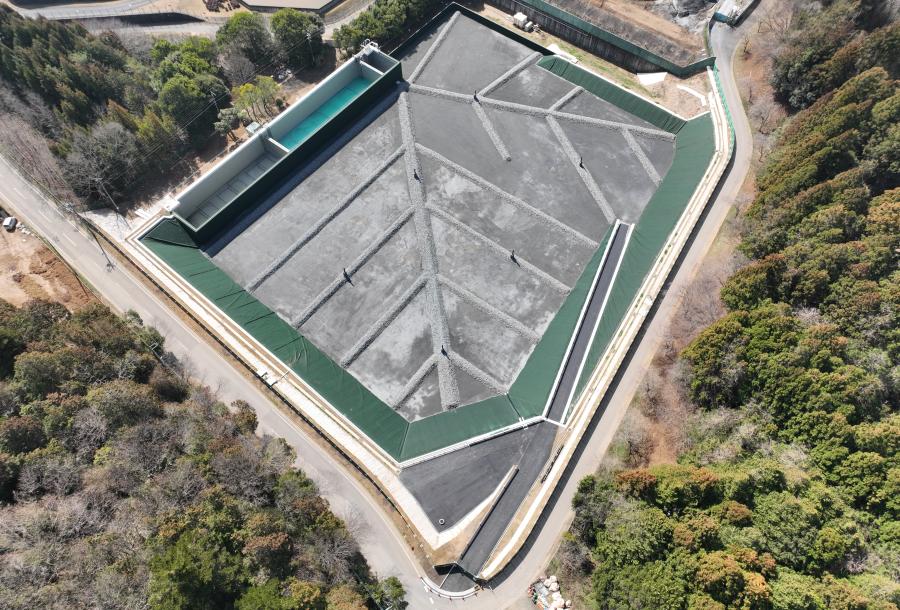

○第2期最終処分場全体

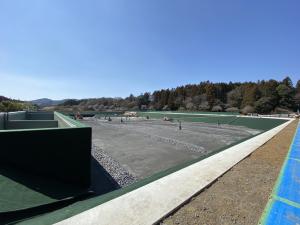

2024-03-31 09.40.06_1293023_marked_818702_marked

○浸出水貯留槽

DJI_0555_1302203_marked_818566_marked

○浸出水処理施設外観

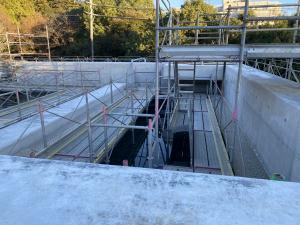

IMG_3472_2_818591_marked

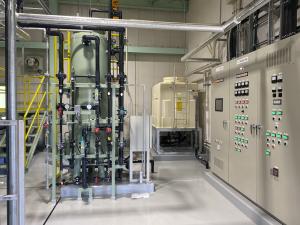

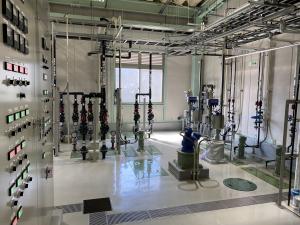

○浸出水処理施設内部設備

IMG_3477_818765_marked IMG_3475_818764_marked

諏訪クリーンパーク第2期最終処分場建設工事にかかる工事状況について

令和5年1月6日に発生した貯留槽擁壁の一部倒壊事故に係る再建工事については、本年3月下旬をもって竣工する運びとなりました。

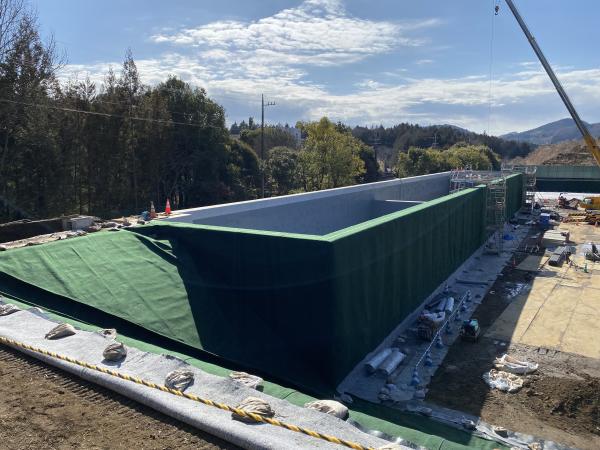

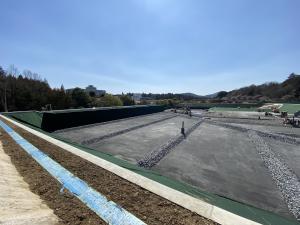

◎R6.3.14撮影(現在の全体状況(1))          ◎R6.3.14撮影(現在の全体状況(2))

3月14日(東方向) 3月14日(北東方向)

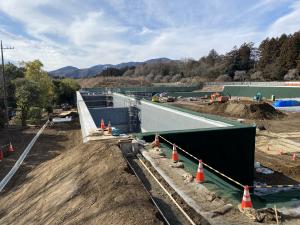

◎R6.3.14撮影(工事状況)

3月14日

◎R6.2.9撮影(工事状況)

2月9日

工事工程表

工事工程表

諏訪クリーンパーク貯留槽の再建工事は順調に進んでいます

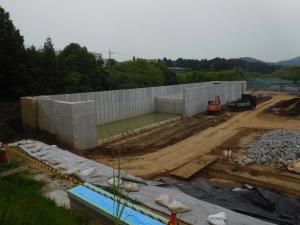

◎R6.2.8撮影(再建築工:貯留槽)

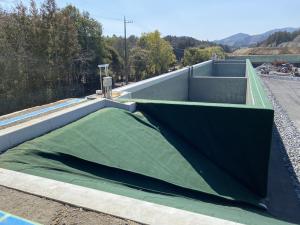

シート設置

遮水及び遮光シートを設置しています。

◎R6.1.9撮影(再建築工:貯留槽)

足場撤去

貯留槽を囲っていた足場が撤去されました。

諏訪クリーンパーク貯留槽の水張試験が終了しました。

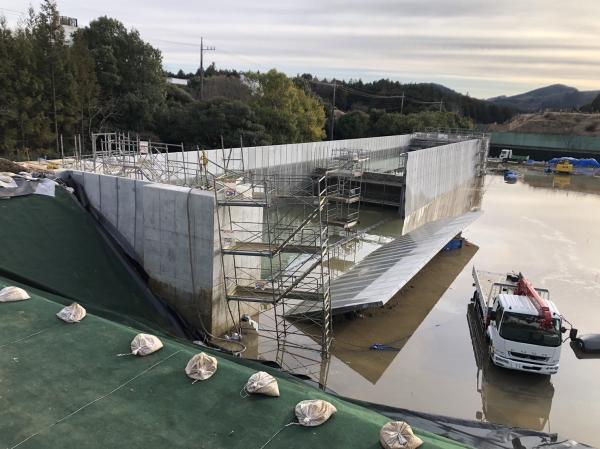

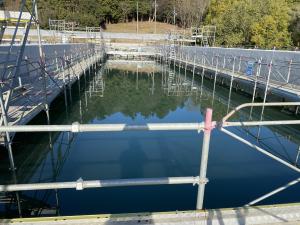

◎R5.12.20撮影(水張試験:満水状態)

水張試験2

 11月下旬から行っておりました貯留槽の水張試験が無事に終了いたしました。これから浸出水処理施設への接続工事等を行い、令和6年3月までに工事完了となります。

諏訪クリーンパーク貯留槽の水張試験が始まりました。

◎R5.11.30撮影

 1130水張試験

 貯留槽の水張試験が始まりました。

 第1水槽、第2水槽、第3水槽について、満水ラインまで水を張って漏水や変形がないか、耐久性に問題がないかなどを

確認するための水張試験が始まりました。写真は第1水槽です。足場のギリギリ下まで水が張ってあります。

 数日かけて、貯水槽に水を入れて試験をしていきます。

再建工事の進捗状況(随時更新)

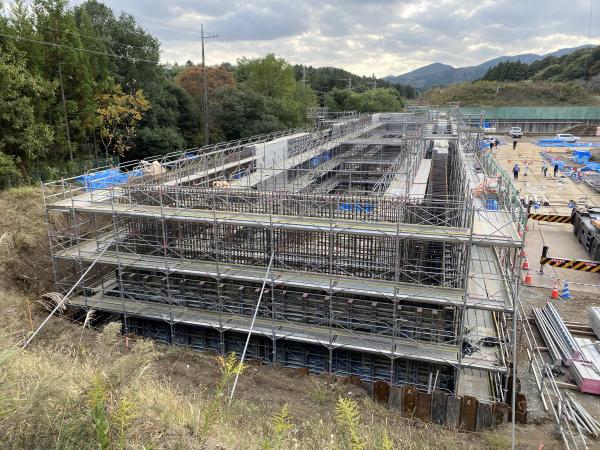

◎R5.12.8撮影(再建築工:貯留槽)

1209水槽

◎R5.11.9撮影(再建築工:貯留槽)

1109再建工事

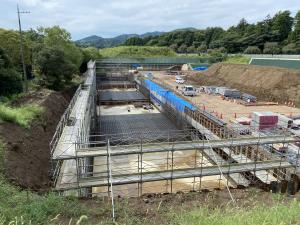

◎R5.10.19撮影(再建築工:貯留槽)

1019状況

◎R5.10.5撮影(再建築工:貯留槽)

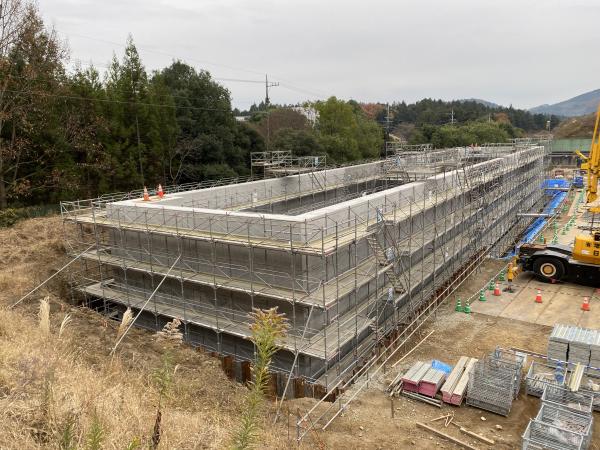

1005状況

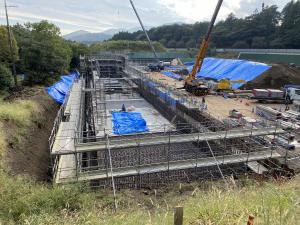

◎R5.9.10撮影(再建築工:底盤)

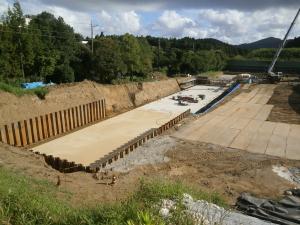

底盤工事

◎R5.8.8撮影(再建築工:基礎工事)

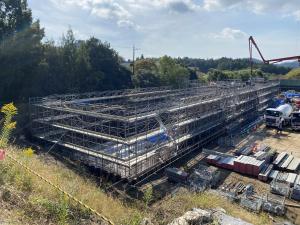

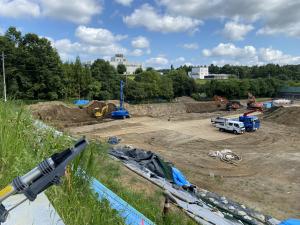

再建工事着手(R5.8.8撮影)

貯留槽の再建工事が始まります

 令和5年1月6日(金曜日)に発生した諏訪クリーンパークの貯留槽擁壁の倒壊事故について、再建計画がまとまり、倒壊した貯留槽の撤去が終了いたしました。

 7月18日からは貯留槽の再建に向けた工事に着手し、令和6年3月までに完了する見込みです。工事の進捗については、随時市のホームページで公表していきます。

倒壊した貯留槽の撤去について

撤去工事完了日 令和5年7月15日(土曜日)

         倒壊時の状況                            撤去工事後

撤去工事前 貯留槽撤去

諏訪クリーンパーク第2期最終処分場建設工事において発生した貯留槽擁壁の一部倒壊事故について

 笠間市で建設工事を進めております諏訪クリーンパーク第2期最終処分場建設工事現場にて、令和5年1月6日に浸出水を貯水するための貯留槽擁壁の一部が倒壊する事故が発生いたしました。
 現在、倒壊原因を調査しているところであり、今後、状況の進展に応じて、市ホームページにてご報告させていただくとともに、事故の再発防止対策を徹底してまいります。

倒壊事故発生状況

発生日時 令和5年1月6日(金曜日) 午後2時30分ごろ

発生場所 第2期最終処分場建設工事現場(笠間市平町地内)

発生状況
 貯留槽(延長約70m・深さ約7m・満水6m)の水張試験のため注水していたところ、水位5.5m付近で貯留槽擁壁から漏水が発生し、場内側へ擁壁(高さ7m・延長23m)が倒壊しました。
 なお倒壊時においての人的被害は発生しておりません。

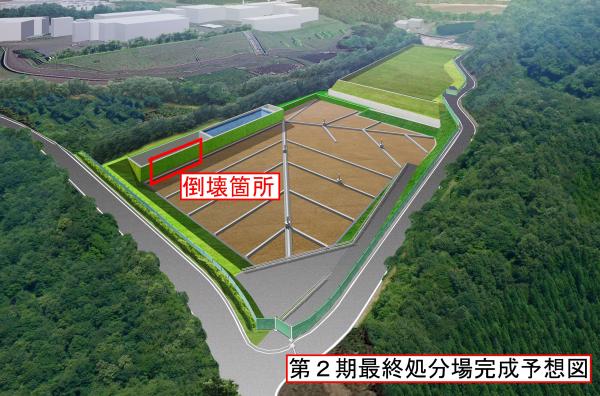

  第2期最終処分場完成予想図 事故発生状況
         倒壊事故発生箇所位置図               倒壊状況写真(浸出水貯留槽)

工事受託

   設  計:八千代エンジニヤリング株式会社

   施  工:株式会社熊谷組 首都圏支店

   施工監理:八千代エンジニヤリング株式会社
